DELMIAWorks如何计算和管理工序辅助工具冲突

日期:2026-05-29 发布者: 智诚科技 浏览次数:

“我们的注塑车间有8台机器,但某种特殊的滑块模具只有3副。排程时经常出现两台机器同时要用这副模具的情况,但以前要么靠计划员凭经验错开,要么生产时才发现工具冲突导

“我们的注塑车间有8台机器,但某种特殊的滑块模具只有3副。排程时经常出现两台机器同时要用这副模具的情况,但以前要么靠计划员凭经验错开,要么生产时才发现工具冲突导致机器‘等模具’,每次都浪费大量时间。”

“五轴加工中心的操作员准备好了工件,准备开工时才发现,需要的那把特殊非标刀具被另一个机台借走了——冲突在发生之前,谁也不知道。只有现场‘碰上了’才暴露问题。”

在制造工厂里,工具、模具、夹具、刀具这些“辅助装备”的冲突,往往比设备本身的产能瓶颈更加隐蔽、更加难以提前发现。工具不够用、被占用、或者同一时间在不同工位被需求,如果不能在排程阶段就识别出来,就会导致现场停机等待、反复换模、计划流产、加班赶工。

DELMIAWorks专门设计了 “冲突计算器”(Conflict Evaluator)和 “工具冲突报告”(Report Tooling Conflicts) 功能,让系统在排程阶段就能识别这些潜在的资源冲突。今天,我们就来拆解这一套功能体系。

一、什么是“辅助工具冲突”?

在DELMIAWorks的语境中,辅助工具(Auxiliary Equipment)包括:模具、刀具、夹具、量具、以及用于特定制造工序的设备。当同一个工具被安排在同一时间在多个工作中心上运行时,就产生了“工具冲突”。

当同一个工具被安排在同一时间在多个工作中心上运行时,就产生了“工具冲突”。

系统判断冲突的标准很简单:它看的是工具编号(Tool Number),而不是配置编号(Configuration Number)。也就是说,同一个物理工具,不管它用在哪个工单、哪个BOM上,只要它在系统中有同一个编号,它就不能同时出现在两个工作中心的排程中。


二、冲突计算的设置与配置

要让系统能够自动检测工具冲突,需要完成以下几个配置步骤:

第一步:在BOM中关联辅助工具

工具冲突计算的前提,是系统知道哪些工序用到了哪些工具。这需要在BOM模块中进行配置。在BOM的“工具信息”(Tool Info)或“辅助设备”(Auxiliary Equipment)标签页中,你可以为每个BOM或工序关联一个或多个辅助工具。

对于常规BOM(如注塑、挤压类型),辅助设备是直接关联到BOM上的。而对于装配制造类型的BOM,辅助设备可以关联到具体的“工序”(Process)上——这让冲突检测的颗粒度精确到每个工序使用什么工具。

在BOM的“工具信息”(Tool Info)或“辅助设备”(Auxiliary Equipment)标签页中,你可以为每个BOM或工序关联一个或多个辅助工具。


关联完成后,系统在排程时就知道:特定的工序要占用特定的工具。

第二步:启用冲突报告选项

在排程参数中,有一个关键选项叫做 “报告工具冲突”(Report Tooling Conflicts)。勾选这个选项后,系统在自动加载(Auto Load)过程中会评估潜在的工具冲突,并在自动加载屏幕的下方显示冲突明细。

系统在自动加载(Auto Load)过程中会评估潜在的工具冲突


此外,这个选项也可以在自动加载界面上动态覆盖—你可以在运行自动加载之前决定是否启用此功能。

第三步:使用冲突计算器

冲突计算器是一个独立的工具,它用于评估辅助设备是否存在重叠(冲突)。通过点击排程界面上的“评估过程冲突”(Evaluate Process Conflict)按钮来启动。

冲突计算器会检查所有关联到BOM或工序的辅助工具,不仅仅是标记为“主要”的工具,而是全部工具。它计算所有已排程工单的工具占用情况,并列出潜在的重叠窗口。

计算完成后,左侧屏幕显示存在冲突的工单列表,包含工作中心、工单号、制造编号、排程位置、开始和结束时间。右侧屏幕显示辅助设备的具体占用情况——哪些工具被使用了、总共多少个可用、哪些工单正在使用。

你可以设置“天数范围过滤器”(Days Out Filter),将冲突列表限定在特定时间窗口内,避免被远期的数据干扰。

更直观的是,双击右侧占用列表中的某项设备,或者右键选择“冲突对象”(Conflicts With),系统会高亮显示正在占用该设备的所有工单及对应的工作中心,帮助你精准定位冲突。


三、冲突计算的触发时机

系统计算工具冲突,主要在以下两个时机触发:

时机一:自动加载(Auto Load)过程中的冲突报告

当你在排程界面运行自动加载,如果启用了“报告工具冲突”选项,系统会在加载完成后自动显示冲突列表。自动加载会:

1、把所有工单(除非处于时间围栏内的)从排程中移除。

2、按“必须开始日期”排序。

3、重新加载到工作中心并计算开始/结束时间。

4、同时评估工具冲突,列出已在不同工作中心上占用同一工具的工单。

重点是:系统不阻止加载有冲突的工单。它只是报告出来,让计划员知道哪里可能存在冲突,由计划员来决定是调整排程还是接受冲突。这个设计很聪明——它尊重计划员的判断,但提供了必要的决策信息。

时机二:手动插入/设置工单时的即时检查

当计划员手动将一个工单插入或设置到某个工作中心时,系统会即时检查:这个工单所需的工具,是否已经安排在其他工作中心的同一时间段内运行。

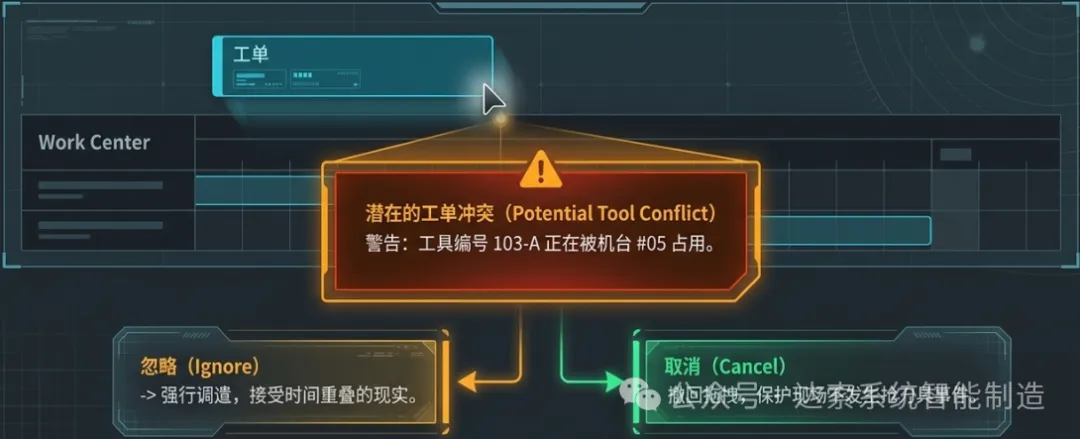

“潜在的工单冲突(Potential Tool Conflict)”,并显示冲突所涉及的工具编号和工作中心名称。


如果存在冲突,系统会弹出一条警告:“潜在的工单冲突(Potential Tool Conflict)”,并显示冲突所涉及的工具编号和工作中心名称。计划员有两个选项:

忽略(Ignore):继续调度该工单,接受可能发生的冲突。

取消(Cancel):不调度该工单,重新安排。

需要注意的是:这种即时冲突检查只发生在工单的插入或设置(Insert/Setup)操作中。如果工单在插入后被拖拽移动,系统不再重新检查冲突。


四、冲突计算器的综合应用

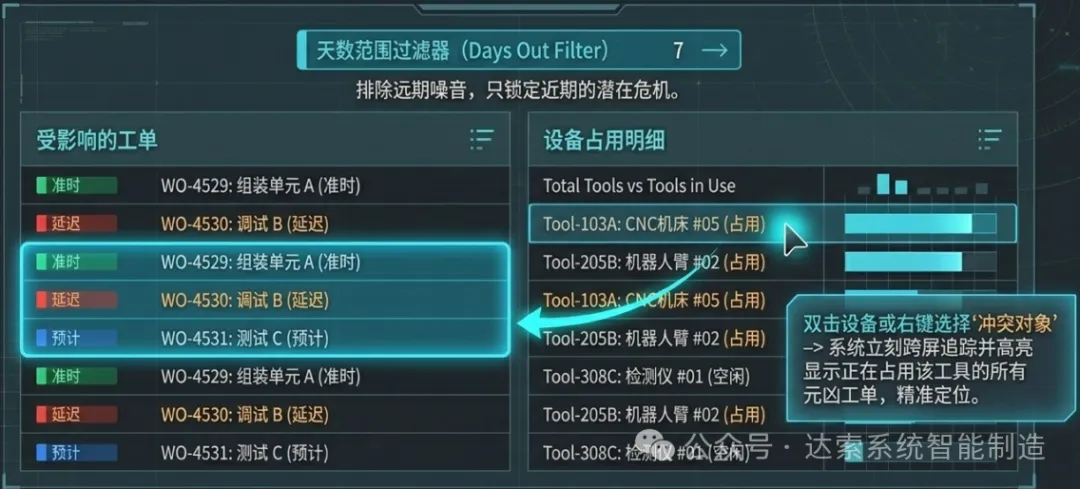

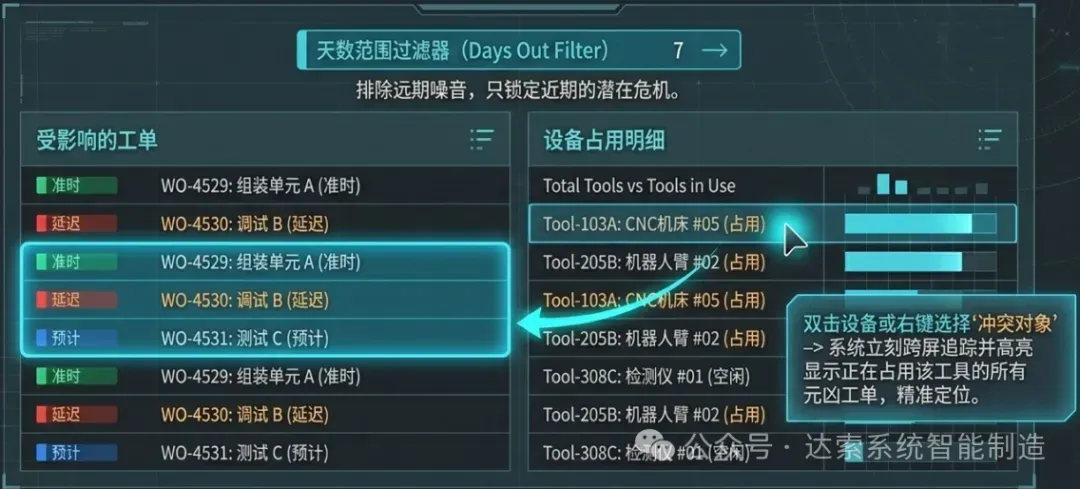

冲突计算器不仅限于工具冲突,它还会检查所有辅助设备的冲突。使用这个工具,你可以对不同时间范围内的工单进行整体扫描:

冲突计算器不仅限于工具冲突,它还会检查所有辅助设备的冲突


1、设置时间范围:在“天数范围过滤器”中输入你要检查的时间段。

2、点击“评估过程冲突”按钮:系统会计算指定时间范围内所有已排程工单的辅助设备冲突情况。

3、查看冲突列表:左侧列出受影响的工单,颜色编码显示状态(绿色及时、红色延迟、蓝色预计等)。

4、深入分析:右侧双击特定设备或右键选择,查看哪些工单在占用该设备,并可直接跳转到冲突发生的工作中心进行排程调整。

这种方法非常适用于换型期间的全面规划,特别是在同时安排多工单、多机台、多工具的大型生产中,能够提前预见所有冲突点,确保在工具准备和生产安排上协调一致。


五、实践建议

1. 把工具当作“排程资源”来管理

很多企业只把设备当作产能资源,而忽略了工具也是重要的约束条件。建议在实施初期,就对关键的、数量有限、通用性高的工具(如模具、夹具、特殊刀具)建立主数据,并关联到对应的BOM或工序上。工具冲突检测的价值,与工具的“稀缺程度”成正比——越稀缺的工具,越值得被系统管理。

工具冲突检测的价值,与工具的“稀缺程度”成正比——越稀缺的工具,越值得被系统管理


2. 在排程参数中开启“报告工具冲突”

如果你在自动加载时没有特别关注工具冲突,建议在排程参数中勾选此选项。这个动作不会增加太多计算负担,但会让计划员在自动加载完成后看到一张潜在的“冲突地图”。关键是要培训计划员:看到冲突报告后,不是“知道就行”,而是“必须决策”——要么调整排程错开冲突,要么确认工件可以共用并按下去做。

3. 预排程后运行冲突计算器

在排程初步完成后,建议运行一次冲突计算器进行全量检查。特别是对于装配制造等工序复杂的生产模式,每个工序使用的辅助工具可能不同,仅靠排程过程中的即时检查可能会遗漏一些跨工序的冲突。

4. 建立“忽略冲突”的审批机制

系统允许计划员选择“忽略”冲突。这个操作应当在组织层面做管控:建议建立一个审批规则,当计划员决定忽略工具冲突(也就是允许两台机器同时使用同一副工具)时,需要有主管确认,并在系统中记录原因。这可以防止“明知冲突也要排”变成一种常态,导致现场工具管理混乱。

5. 用冲突数据驱动工具投资决策

一个工具如果频繁出现在冲突报告中,说明它是“瓶颈工具”。这些数据可以为工具的投资决策提供依据——买还是不买?买多少?系统会告诉你哪些工具冲突频率最高、对交期影响最大,避免投资决策完全凭经验或直觉。

系统会告诉你哪些工具冲突频率最高、对交期影响最大,避免投资决策完全凭经验或直觉。


结语

在制造业中,工具冲突是一个“看起来不大、影响起来不小”的问题。它不像设备故障那么显眼,也不像质量事故那么严重,但它每天都在消耗着企业的效率——操作员等待工具的时间、计划员事后调整的时间、现场换模时发现工具不在位的仓促应对。

工具冲突的破坏力在于其‘突发性’。将隐形问题前置到排程阶段,车间才能走向真正的有序与可测。


DELMIAWorks的冲突计算器和工具冲突报告功能,把这个问题从“现场才发现”前移到“排程时就预见”。它不会替你做决策,但会给你提供决策所需的信息——哪个工具存在冲突、冲突在哪个时间窗口、和哪个工单冲突。有了这些信息,你就可以从容地在排程阶段做出选择:是错开工单、还是提前准备替代工具、还是调整生产顺序。

DELMIAWorks冲突计算器,为企业的精益排程点亮深海雷送系


当工具冲突不再成为“惊喜”,你的工厂就离稳定、有序、可预测的生产运营更近了一步。
